이런 걸 할 수 있어요
프로젝트 진행 상태를 한눈에 보고, 투입 기준과 견적 기준을 비교하고, M/M 금액과 계약·지출로 실제 순이익까지 계산해요. 투입 금액 그래프·마일스톤·히스토리도 관리해요.
• 이용 플랜: Agency
오른쪽 위 [Fullscreen]을 누르면 전체 화면으로 크게 볼 수 있어요 :)
리소스 > 프로젝트 페이지에서 오른쪽 위 + 추가 버튼 또는 예정됨 상태 하단 + 버튼을 누르세요.
① 프로젝트의 시작, 종료일을 입력하면 리소스 투입 버튼이 활성화돼요.
② 프로젝트 표시 컬러는 리스트에서 프로젝트를 구분하기 쉽도록 도와요.
기존에 생성해둔 계약과 프로젝트를 연결할 수 있어요.
💡 계약과 연결하면, 프로젝트의 기간이 계약 기간과 동일하게 1회 변경돼요. 연결 시 계약 기간과 동일하게 변경되지만, 프로젝트 기간은 다시 수정할 수 있어요. 1회만 연결이 되므로, 계약과 프로젝트 기간을 변경해도 각 데이터가 동기화되지 않아요.
① 프로젝트에서 계약 연결하기를 누르세요.
② 연결할 계약 리스트를 클릭한 후, 선택 완료를 누르세요.

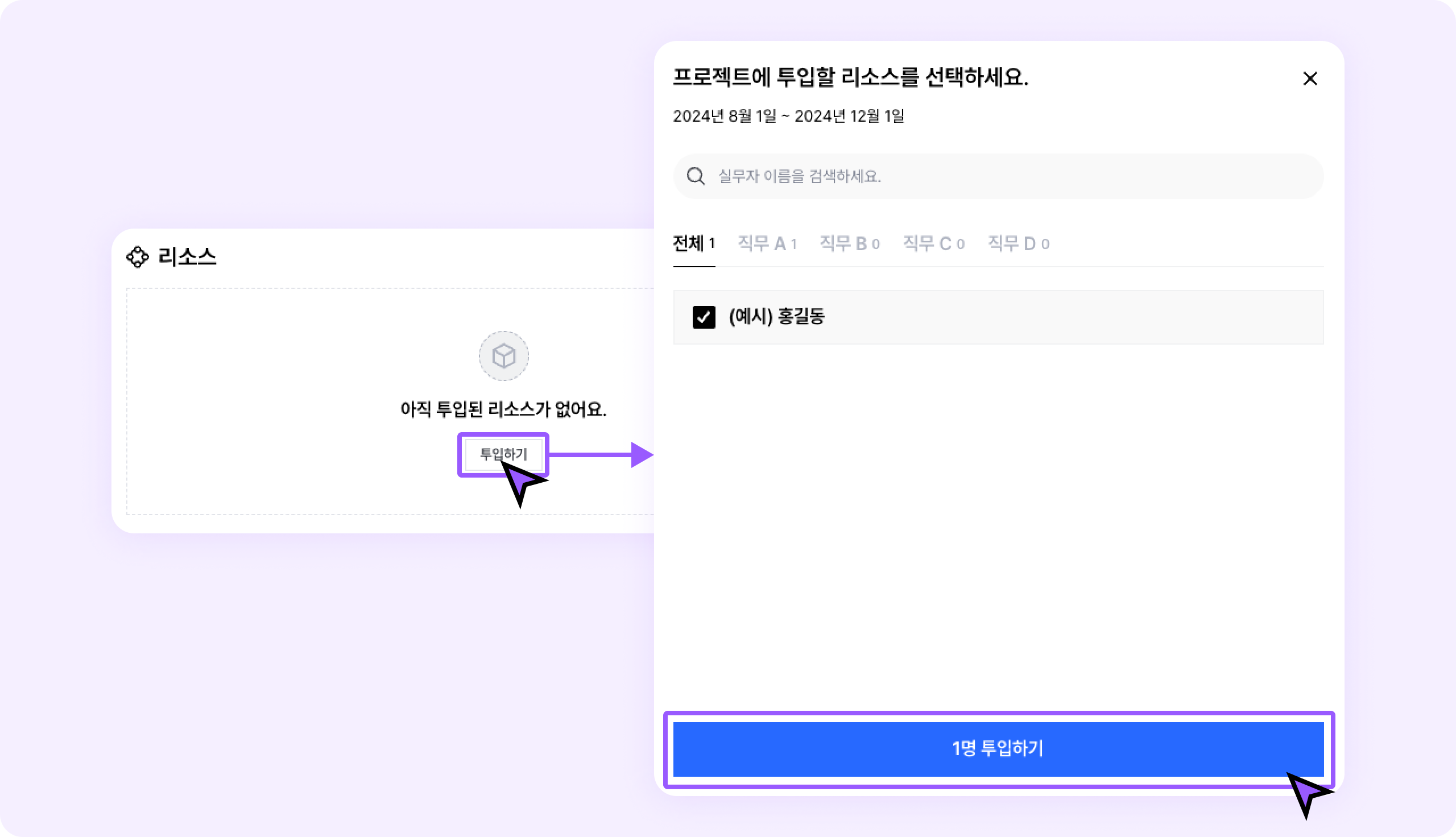

① 프로젝트 페이지 리소스에서 투입하기를 누르세요.
② 투입할 리소스를 선택한 후, N명 투입하기를 누르세요.
③ 리소스를 투입하면, 프로젝트의 기간과 동일한 날짜 100%로 해당 실무자들이 투입돼요.
④ 최초 설정된 기간과 투입율을 자유롭게 변경할 수 있어요.
① 실무자가 기간 별로 다른 투입율을 가지고있다면 해당 실무자 오른쪽에 기간추가를 누르세요.
② 기간을 분류하고, 투입율을 각각 설정하세요.
프로젝트의 시작, 종료일에 포함되지 않는 날짜가 리소스에 포함되면, 추가 기간으로 자동 표기돼요.
해당 추가 기간이 프로젝트로 진행중인 경우는, 프로젝트가 자동으로 추가 기간 상태로 변경돼요.
투입 기준과 비교할 견적 기준을 입력할 수 있어요.
• 투입 기준에는 실제로 투입된 리소스 투입 %를 입력해주세요.
• 견적 기준에는 실제 견적으로 반영된 리소스 투입 %를 입력해주세요.
① 리소스 투입 부분 상단 토글에서 견적 기준을 누르세요.
② 투입 기준에 포함되어있는 인원들이 자동으로 나타나있어요.
③ 인원마다 견적 기준 투입율%을 입력하세요. 빠르게 견적 기준을 불러오기 위해, 입력되어있는 투입 기준을 1회 불러올 수 있어요.투입 기준 불러오기를 누르세요.
투입 기준과 견적 기준이 모두 입력되었다면, 인원 별 총 딜레이%를 확인할 수 있어요.
① 프로젝트 화면 오른쪽 마일스톤 탭에서 추가하기 +를 누르세요.

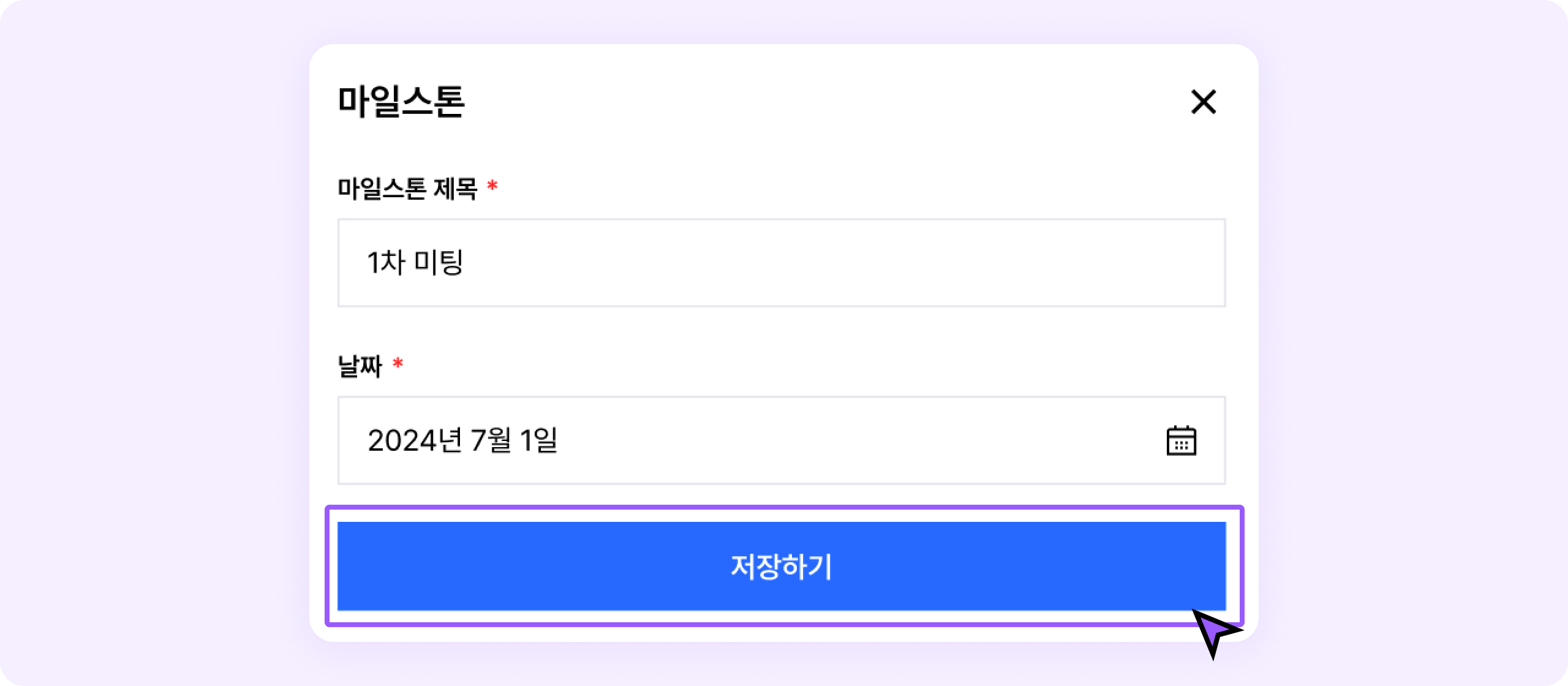

② 마일스톤의 제목과 날짜를 입력한 후, 저장하기를 누르세요.
① 생성한 마일스톤의 메뉴 버튼을 클릭하고, 파일 추가를 누르세요.
② 파일을 선택하고 추가하면, 마일스톤 내에 파일이 저장돼요.
① 생성한 마일스톤의 메뉴 버튼을 클릭하고, 링크 추가를 누르세요.
② 링크 추가 화면에서 링크 주소와 표기 텍스트를 입력하고, 저장하기를 누르세요.
